澳電舉行啟動路環電廠擴建儀式

2018-11-29

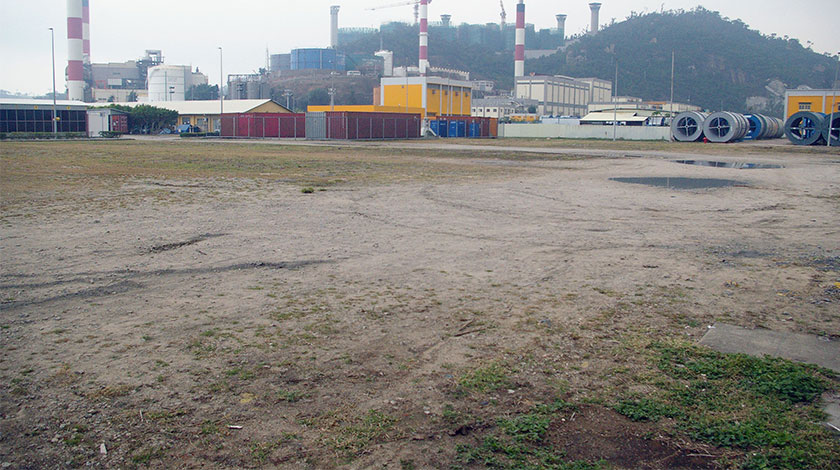

澳電路環廠房將擴建廠房更換天氣機組發電。

澳電發電部總監艾啟立

運輸工務司司長羅立文等多名嘉賓出席路環發電廠四十周年誌慶暨擴建啟動儀式。

【本報訊】澳電表示,路環發電廠加裝天然氣發電機組及相關擴建工程預計明年首季可以正式動工,工期約三十九個月,投資額約二十八億五千萬元。建成後本地發電量將增至總用電量三成。

澳電昨舉行「路環發電廠40周年誌慶暨擴建啟動儀式」。董事長傅建國致辭表示,今年是改革開放四十周年,也是路環發電廠建成四十周年,這無疑是澳電發展史上可喜可賀的大事,也是一個嶄新里程碑。

傅建國說,為配合政府政策及發電廠部份發電機組老化,澳電與政府一直保持磋商,將舊式低效柴油發電機組更換成環保高效的燃氣渦輪機組,使用天然氣的新機組碳排放量將可減少五成。

緊急情況本地發電可增至五成

傅指,新天然氣機組投運後將大大提升本地發電能力,發電量將平均佔總用電量三成,在緊急情況下可提升至五成,能更有效地應對未來可能出現的極端天氣情況,加上澳電與南方電網的第三條二百二十千伏輸電通道,將可大幅提升本澳整體供電穩定性。

工期三年多、投資逾廿八億

發電部總監艾啟立介紹,擴建工程正等候實施工程通知書,相信很快會有,應可在明年首季收到,然後就會動工,工期為三十九個月。新天然氣機組容量為四百三十兆瓦,舊機組會保留備用。項目投資額近二十八億五千萬元。

艾啟立指,新發電機組除碳排放下降五成外,發電成本也相對較現在降低好多,發電效率也大幅提升,應可由現時約四成三,增至約六成。被問到發電成本下降,電費價格會否因此下調?他指,這還有內地輸電成本等其他成本,非單一考量。

他又謂,第三條輸電通道計劃在明年六月開工,二○二○年底完工,翌年三月左右可輸電。

儀式在路環電廠舉行,運輸工務司司長羅立文、中聯辦副主任姚堅、外交部特派員沈蓓莉、葡國駐港澳總領事歐冠溢、立法會副主席崔世昌等嘉賓出席、能源辦主任許志樑,聯同澳電股東會主席何超瓊、副董事長祖達斯、執委會主席梁華權等主禮。
